Retard projet : les 7 causes réelles (et comment les anticiper)
Pourquoi vos projets sont-ils toujours en retard ? Découvrez les 7 causes structurelles des retards projet — et les leviers concrets pour les anticiper avant qu'ils déraillent.
2026-05-14 · updated 2026-05-14
La réunion de suivi commence. Quelqu'un prend la parole : "On a pris du retard sur ce lot." Tout le monde hoche la tête. Personne n'est vraiment surpris.
Le retard projet est devenu si banal qu'il est presque accepté comme une fatalité. Pourtant, les projets ne glissent pas par malchance. Ils glissent pour des raisons structurelles — souvent les mêmes, d'un projet à l'autre, d'une équipe à l'autre.
Identifier ces causes, c'est déjà reprendre la main.
Ce que vous verrez dans cet article
Les 7 causes les plus fréquentes de retard projet, illustrées concrètement — et pour chacune, un levier d'action réaliste. Pas de théorie creuse : des mécanismes que vous reconnaîtrez probablement dans vos propres projets.
Cause n°1 — Le multitâche excessif
C'est la cause la plus répandue et la moins visible. Vos ressources clés sont affectées à cinq projets en parallèle. Chacun avance un peu. Aucun n'avance vraiment.
Le problème n'est pas le manque de travail — c'est la fragmentation de l'attention. Chaque changement de contexte coûte du temps. Chaque tâche interrompue génère une perte. Et comme tout le monde est "occupé", personne ne voit le problème.
| Symptôme visible | Cause sous-jacente |
|---|---|
| Ressources surchargées en permanence | Trop de projets actifs simultanément |
| Délais qui glissent sur tous les projets | Pas de priorité explicite entre projets |
| Sentiment d'urgence chronique | Absence de séquencement des affectations |
Le levier : réduire le nombre de projets actifs simultanément et séquencer les affectations. Un seul projet prioritaire bien avancé vaut mieux que cinq projets à 30 %.
Dans un contexte multi-projets, la vraie contrainte n'est pas le temps total disponible — c'est la capacité à concentrer ce temps sur ce qui compte.
Cause n°2 — Des estimations trop optimistes
Chaque chef de projet a vécu ça : une tâche estimée à 3 jours qui en prend 7. Ce n'est pas de la mauvaise volonté. C'est une distorsion cognitive bien documentée : le biais d'optimisme.
Les individus sous-estiment les obstacles, oublient les imprévus récurrents, et tablent sur des conditions idéales qui ne se produisent presque jamais. Ajoutez à cela la loi de Parkinson — le travail s'étale jusqu'à remplir le temps imparti — et vous avez un planning qui déraille dès la première semaine.

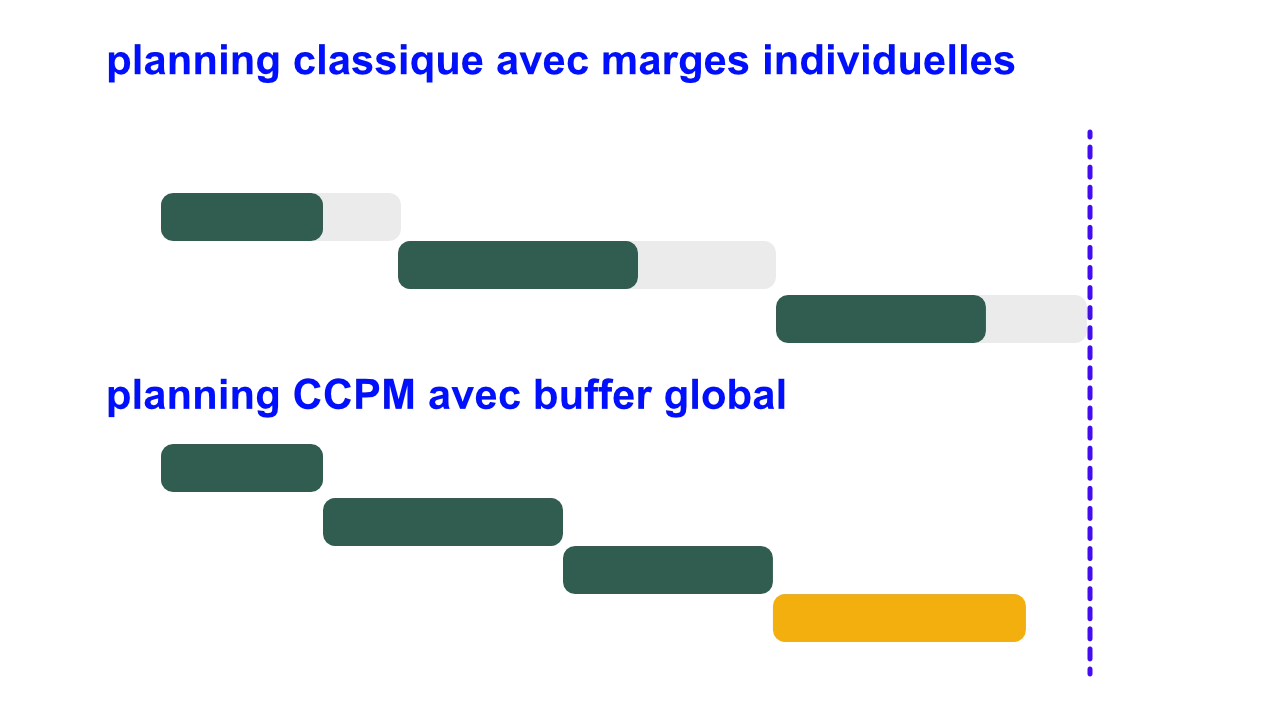

Le levier : arrêter d'intégrer les marges individuellement dans chaque tâche. La méthode CCPM (Critical Chain Project Management) propose une alternative : couper les estimations locales et les regrouper dans un buffer global de projet, dimensionné statistiquement. Ce buffer est visible, mesurable, et piloté.

Cause n°3 — L'absence de chaîne critique identifiée
On connaît le chemin critique. Mais connaît-on la chaîne critique ?
La différence est fondamentale : le chemin critique ignore les contraintes de ressources. La chaîne critique, elle, tient compte du fait que la même personne ne peut pas être à deux endroits à la fois.
Un projet peut avoir un chemin critique "confortable" sur le papier et pourtant accumuler du retard parce qu'une ressource clé est mobilisée sur une autre tâche prioritaire. Le planning s'effondre sans que personne n'ait formellement "failli".
Le levier : identifier explicitement quelle séquence de tâches et de ressources conditionne réellement la fin du projet. C'est ce que décrit en détail le guide chaîne critique vs chemin critique.
Cause n°4 — La mauvaise gestion des dépendances
Les projets sont des réseaux de tâches interdépendantes. Une tâche retardée décale toutes celles qui en dépendent. Ce phénomène de propagation est souvent sous-estimé au moment de la planification initiale.
Les erreurs classiques :
- des dépendances non formalisées entre tâches (donc invisibles dans le planning)
- des jalons flottants non rattachés à des livrables concrets
- des interfaces entre équipes ou prestataires gérées "à l'oral"
Dépendance non formalisée
Jalons flottants
Interfaces informelles
Le levier : cartographier les dépendances avant de planifier, pas après. Et systématiser les points de passage formels entre équipes.
Cause n°5 — La surinformation et le manque de signal clair
Paradoxe de la gestion de projet moderne : plus les outils sont nombreux, moins les signaux sont clairs. Les équipes reçoivent des mises à jour dans Slack, des commentaires dans Notion, des mails de relance, des réunions de statut hebdomadaires — et pourtant personne ne sait vraiment si le projet est en bonne santé ou non.
L'absence d'un indicateur de pilotage simple et partagé est une cause directe de retard. Quand personne ne peut répondre clairement à "où en est-on par rapport au plan ?", les dérives s'installent sans être détectées.
Le levier : se donner un indicateur de tension projet unique et lisible par tous. En CCPM, c'est le fever chart — un graphique qui compare, à chaque instant, la progression du projet avec la consommation de son buffer. Si vous n'avez pas encore découvert cet outil, le guide sur le fever chart CCPM est un bon point de départ.
Le fever chart en deux mots
Un projet dont le buffer se consomme plus vite qu'il n'avance est en danger. Un projet dont le buffer reste intact malgré une progression normale est sain. C'est tout. Un indicateur, une décision.
Cause n°6 — La pression sociale sur les estimations
Moins technique, tout aussi destructrice. Dans beaucoup d'équipes, annoncer une durée réaliste est perçu comme un aveu de lenteur. Les estimations sont négociées à la baisse lors des réunions de planification. Les ressources "s'engagent" sur des délais qu'elles savent intenables.
Le résultat est prévisible : le retard n'arrive pas en fin de projet. Il s'accumule silencieusement dès le début, tâche après tâche, jusqu'au moment où tout le monde "découvre" que le projet est en retard.
Le levier : séparer l'estimation technique de la négociation commerciale ou managériale. L'estimation doit être un acte professionnel, pas une déclaration d'intention politique. La méthode CCPM formalise cette séparation en distinguant la durée "probable" d'une tâche de la marge de protection du projet.
Cause n°7 — L'absence de pilotage actif du portefeuille
Pour les organisations qui gèrent plusieurs projets simultanément — bureaux d'études, ESN, équipes produit, cabinets de conseil — la cause ultime des retards est souvent systémique : il n'y a pas de pilotage portefeuille.
Chaque chef de projet défend ses ressources, ses délais, ses priorités. Personne n'a la vue d'ensemble pour arbitrer. Les ressources critiques sont monopolisées par les projets les plus "bruyants", pas les plus importants. Les alertes remontent trop tard ou pas du tout.
| Sans pilotage portefeuille | Avec pilotage portefeuille |
|---|---|
| Chaque projet est géré en silo | Les projets sont comparés en permanence |
| Les ressources sont allouées par pression locale | Les affectations sont arbitrées selon la priorité réelle |
| Les alertes arrivent quand le retard est déjà installé | Les tensions sont visibles avant qu'elles déraillent |
| La priorisation est implicite et informelle | La priorité est explicite et documentée |
Le levier : mettre en place une vue portefeuille avec des indicateurs partagés — charge des ressources, état des buffers, projets sous tension. C'est exactement ce que permet KairoProject dans un contexte multi-projets.
Ce que ces 7 causes ont en commun
Relisez la liste. Ces causes ne sont pas des accidents. Elles sont structurelles — elles existent indépendamment de la bonne volonté des équipes.
Ce qu'elles partagent :
- une invisibilité initiale : elles s'installent silencieusement
- un effet cumulatif : chaque cause amplifie les autres
- une anticipation possible : elles sont détectables tôt, si on sait où regarder
Invisibles au départ
Cumulatives
Anticipables
Pour aller plus loin
Si ces causes vous parlent, les ressources suivantes approfondissent chaque levier :
- Comprendre la CCPM : Qu'est-ce que la CCPM ? — le fondement méthodologique qui répond structurellement à la plupart de ces causes.
- Mesurer la tension projet : Le fever chart CCPM — l'indicateur visuel pour détecter les dérives avant qu'elles déraillent.
- Identifier la vraie contrainte : Chaîne critique vs chemin critique — pourquoi votre planning peut paraître sain et pourtant déraper.
- Comprendre pourquoi ça glisse : Pourquoi les projets glissent — une analyse complémentaire des patterns de dérapage.
