Comment prioriser plusieurs projets quand la même équipe travaille sur tout
Quand un bureau d'études pilote plusieurs chantiers avec les mêmes équipes, prioriser projet par projet ne suffit plus. Voici une méthode claire pour arbitrer sur la base de signaux réels.
2026-05-11 · updated 2026-05-11
Lundi matin. Trois chantiers ouverts. Une équipe de bureau d'études sollicitée partout. Et personne ne sait vraiment lequel des trois projets devrait passer en premier.
Ce n'est pas un problème de motivation ou de compétence. C'est un problème de méthode : quand les ressources sont partagées, on ne peut pas prioriser projet par projet, encore moins tâche par tâche. Il faut un critère objectif. Et ce critère doit venir des données, pas de l'intuition ou de celui qui parle le plus fort.
Cet article explique pourquoi la priorisation classique échoue dans ce contexte, quels signaux regarder, et comment structurer une décision d'arbitrage fiable.
Pourquoi la priorisation classique échoue en multi-projets
Dans un bureau d'études, les outils habituels — planning Gantt, listes de tâches, tableaux partagés — ont une limite commune : ils raisonnent projet par projet.
Chaque chef de projet défend son avancement. Chaque tableau montre ses propres retards. Mais aucun de ces outils ne répond à la vraie question : parmi tous les projets en cours, lequel mérite l'attention de l'équipe maintenant ?
Quand un projet prend du retard, la réaction habituelle est de convoquer une réunion, de constater que tout le monde est débordé, puis de laisser le dirigeant trancher à l'instinct. Parfois, cette décision va jusqu'à sacrifier un projet pour permettre aux autres d'avancer — alors qu'avec les bons indicateurs, il aurait peut-être été possible de sauver les deux.
Le problème n'est pas la volonté de décider. C'est l'absence d'un cadre de lecture commun.
Le vrai problème : des ressources partagées qui créent des dépendances invisibles
Dans un bureau d'études, les mêmes ingénieurs, techniciens et chargés d'études interviennent sur plusieurs chantiers simultanément. Un bureau d'architecture peut avoir trois projets de réhabilitation en parallèle, tous dépendants du même responsable de lot technique. Une entreprise d'électricité tertiaire peut mobiliser la même équipe études sur quatre appels d'offres différents.
Le paradoxe de la ressource partagée
Une ressource mobilisée à 100 % sur un projet secondaire bloque l'avancement de tous les projets prioritaires — sans que personne ne le voie dans un planning classique.
C'est là que réside le vrai problème : une tâche "urgente" dans un projet peu critique peut absorber une ressource clé au détriment d'un projet dont la deadline a des conséquences contractuelles beaucoup plus lourdes.
Les outils classiques listent les tâches et dessinent des Gantt. Mais ils montrent rarement les vraies contraintes : qui est surchargé, sur quel projet, et quel impact cela a sur le reste du portefeuille.
Les trois signaux à regarder avant de décider
Avant de trancher sur la priorité d'un projet, il faut lire trois signaux combinés.
1. La consommation du buffer
Le buffer est la marge de sécurité d'un projet. Si un projet consomme sa marge trop vite par rapport à sa progression, il est sous tension réelle — pas seulement perçue.
Un projet à 60 % d'avancement qui a déjà consommé 80 % de son buffer est en danger. Un projet à 40 % d'avancement avec 30 % de buffer consommé est encore dans une zone sûre.
2. La progression comparée au buffer consommé

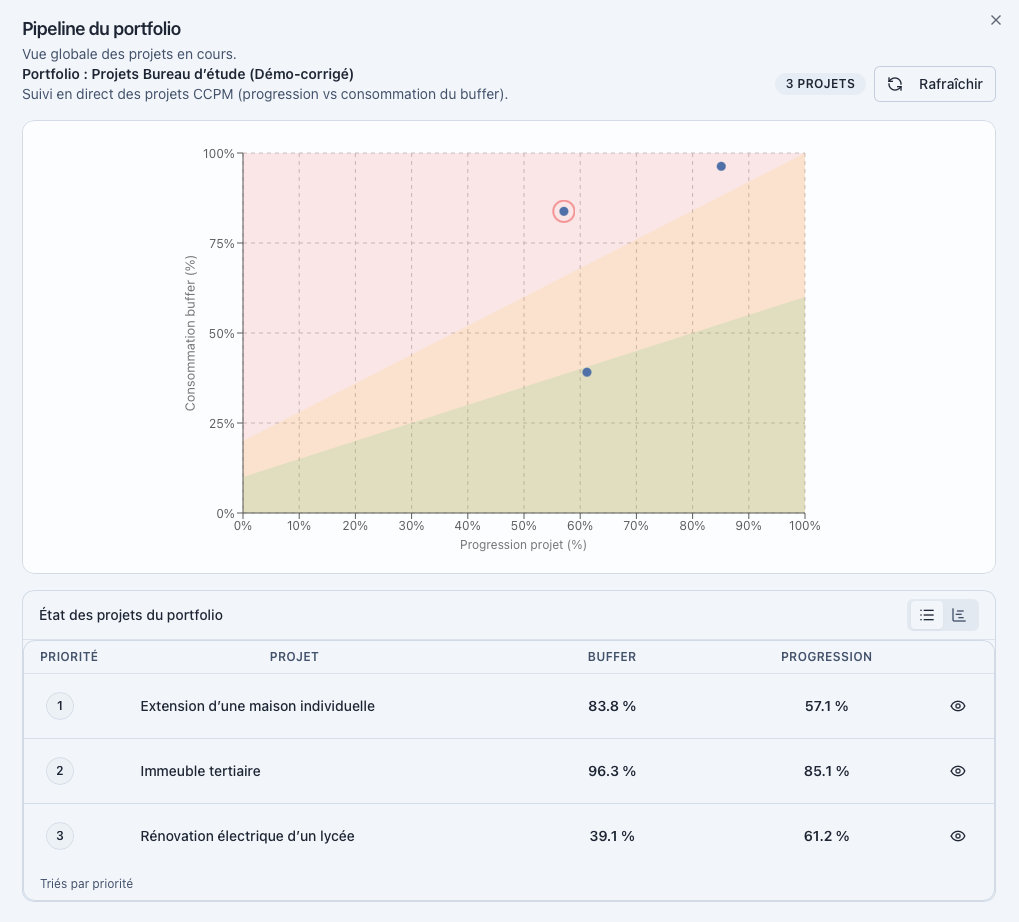

Ce ratio — progression réelle versus protection consommée — est le signal le plus fiable pour détecter un projet qui dérive. C'est ce que représente le Fever Chart : une lecture visuelle de la tension de chaque projet dans le portefeuille.

3. La charge de l'équipe contrainte
Quel profil est en surcharge ? Sur quel projet ? Depuis combien de temps ? Une ressource surchargée est souvent le vrai goulot d'étranglement du portefeuille — et le déplacer d'un projet à un autre est la décision d'arbitrage la plus efficace qu'un dirigeant puisse prendre.
Buffer consommé
Progression vs protection
Ressource contrainte
Une méthode en 5 étapes pour arbitrer
- 1Lister tous les projets actifs dans le portefeuille avec leur état d'avancement
- 2Identifier les ressources partagées entre plusieurs projets
- 3Repérer les projets qui consomment leur buffer le plus vite par rapport à leur progression
- 4Identifier la ressource ou l'équipe qui constitue le goulot d'étranglement du portefeuille
- 5Décider explicitement quel projet passe avant les autres — et communiquer cette décision à l'équipe
Cette méthode ne demande pas des heures de réunion. Elle demande les bons indicateurs, lisibles d'un coup d'œil.
Exemple concret : trois chantiers, une équipe études partagée
Prenons un bureau d'études en électricité tertiaire qui pilote trois projets simultanément :
- Projet A — Rénovation électrique d'un immeuble de bureaux, deadline contractuelle dans 6 semaines
- Projet B — Étude de faisabilité pour un bâtiment industriel, remise du dossier dans 10 semaines
- Projet C — Mise aux normes d'un ERP, phase études en cours, deadline flexible
L'équipe études — deux chargés d'études et un responsable technique — intervient sur les trois chantiers.
Ce que l'on voit dans un outil classique : le Projet C génère le plus de demandes et de réunions. Il est "visible". Le chef de projet C est le plus présent. L'équipe y consacre naturellement plus de temps.
Ce que les données montrent :
| Projet | Avancement | Buffer consommé | Charge équipe |
|---|---|---|---|
| Projet A | 55 % | 78 % | Sous-allouée |
| Projet B | 40 % | 35 % | Correcte |
| Projet C | 30 % | 25 % | Sur-allouée |
Le Projet A est le plus sous tension : il a consommé 78 % de son buffer pour seulement 55 % d'avancement, avec une deadline contractuelle proche. L'équipe y est pourtant sous-allouée parce que le Projet C accapare l'attention.
La bonne décision n'est pas de sacrifier un projet. C'est de réallouer une partie de la charge de l'équipe études du Projet C vers le Projet A — et de le faire maintenant, pas dans trois semaines quand le retard sera irréversible.
Ce que les outils classiques ne voient pas
Un planning Gantt montre les tâches et les dates. Un tableau Kanban montre les statuts. Un tableur partagé montre ce que chacun a bien voulu y saisir.
Aucun de ces outils ne répond à la question : quel projet mérite l'attention de l'équipe aujourd'hui, et pourquoi ?
Ils ne croisent pas automatiquement la progression, le buffer et la charge ressource. Ils ne synthétisent pas ces trois signaux en une recommandation d'action. Et surtout, ils ne montrent pas les dépendances entre projets — ce qu'une décision sur le Projet C implique concrètement pour le Projet A.
Le coût d'une décision sans données
Sacrifier un projet pour libérer des ressources est parfois la bonne décision. Mais prise sans données, c'est une décision irréversible fondée sur de l'intuition. Avec les bons indicateurs, on découvre souvent qu'une simple réallocation suffit.
Comment la chaîne critique change la priorisation
La méthode Critical Chain Project Management (CCPM) repose sur un principe simple : un projet n'est pas une liste de tâches, c'est un flux. Ce flux est limité par des contraintes — les ressources partagées, les dépendances entre tâches, les goulots d'étranglement.
La chaîne critique est la séquence de tâches qui détermine réellement la durée du projet, en tenant compte à la fois des dépendances logiques et des ressources disponibles. Ce n'est pas forcément le chemin le plus long sur le papier — c'est le chemin qui intègre les vraies contraintes terrain.
Le buffer protège cette chaîne. Il absorbe les aléas sans mettre en danger la date de livraison. Et c'est la consommation du buffer — pas le nombre de tâches en retard — qui indique si un projet dérive vraiment.
Dans un portefeuille multi-projets, la CCPM permet de hiérarchiser les projets selon leur tension réelle, pas selon leur visibilité ou leur volume de réunions.
En savoir plus sur la méthode Critical Chain Project Management
Comment KairoProject aide
KairoProject applique ces principes de façon opérationnelle. Dès la connexion, le dirigeant ou le responsable de portefeuille voit trois blocs immédiats :
- Quel projet est prioritaire — et pourquoi, sur la base des trois signaux combinés
- Quelle action est recommandée — avec un bouton d'action direct, sans analyse préalable
- Quelle ressource est contrainte — et sur quel projet elle devrait se concentrer
Ce n'est pas un tableau de bord à interpréter. C'est une synthèse analytique qui débouche directement sur une décision.
La vue portefeuille compare en temps réel la progression et la consommation de buffer de chaque projet. Le Fever Chart positionne chaque projet dans une zone verte, orange ou rouge. La vue charge ressources identifie les équipes surchargées et les projets sous-dotés.
